Проект обеспечения энергетической самодостаточности реализуется на юге Хасаки

За счёт собственных сил и собственного опыта комитет по энергетике в регионе Джазира смог реализовать крупнейший проект в области генерации электроэнергии для обеспечения нужд южных районов кантона Хасака. Официально объект будет запущен в течение недели.

Проект обеспечения энергетической самодостаточности реализуется на юге Хасаки
Проект обеспечения энергетической самодостаточности реализуется на юге Хасаки
Проект обеспечения энергетической самодостаточности реализуется на юге Хасаки
Проект обеспечения энергетической самодостаточности реализуется на юге Хасаки
Проект обеспечения энергетической самодостаточности реализуется на юге Хасаки
Проект обеспечения энергетической самодостаточности реализуется на юге Хасаки
1 July, 2020   09:15
 Хасака- Басим ад-Дахиль

Комитет по энергетике региона Джазира реализует проект в области генерации электроэнергии на основе газовых турбин в Аль-Джибсе. Совокупная стоимость проекта достигает 60 миллионов долларов США. Целью его реализации является обеспечение электроэнергетической самодостаточности указанного района.

Бригады, работающие над реализацией проекта, отмечают, что они уже закончили установку турбин и трансформаторов ещё три месяца назад, однако пробные запуски выявили наличие ряда неполадок и поломок в трансформаторах, механических устройствах и системах охлаждения. Всё это вынудило комитет по энергетике отложить ввод электростанции в эксплуатацию.

Мощность электростанции в Аль-Джибсе составила 30 мегаватт

Строительство газовой электростанции в Аль-Джибсе стало крупнейшим проектом подобного рода, реализованным Автономной администрации северо-восточной Сирии. Она будет снабжать электроэнергией южные районы кантона Хасака вплоть до населённого пункта Аль-Маркада ,округа Аль-Холь с расположенными на его территории населёнными пунктами и Телль-Хамиса с его окрестностями. Проектная мощность электростанции составляет 30 мегаватт.

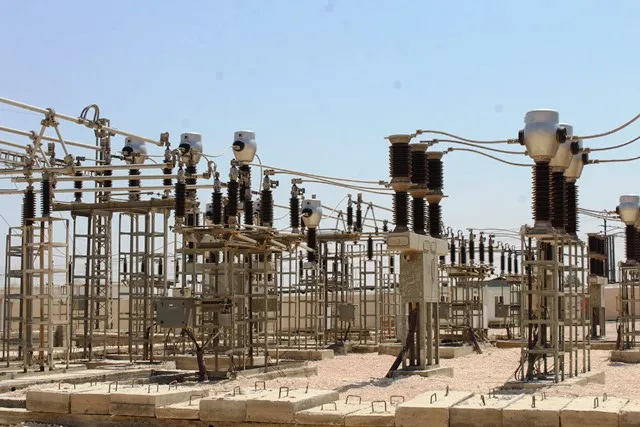

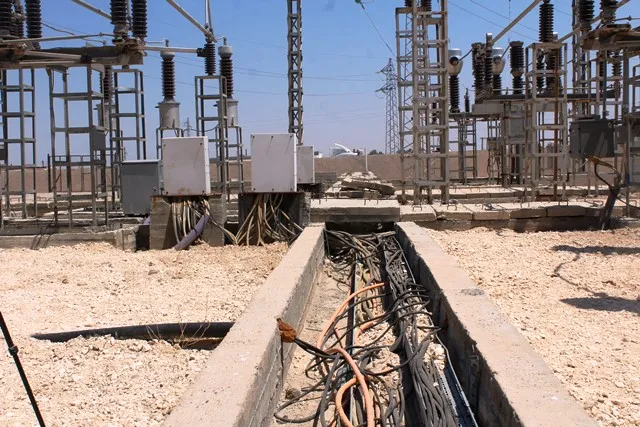

Указанный объект включает в себя три газотурбинных генератора, каждый мощностью в 10 мегаватт. Все они связаны друг с другом и с центральным трансформатором на 66 киловольт. От него линии идут к центральной подстанции Аш-Шаддади и к сельскохозяйственным угодьям Аль-Холя для дальнейшего распределения энергии между местными жителями.

По словам лиц, отвечающих за реализацию проекта, одновременный запуск всех трёх генераторов позволит обеспечить электроснабжение района охвата данной станции в течение 18-20 часов ежесуточно.

Электростанция обеспечит электричеством все южные районы кантона Хасака

Председатель бригады Хасан Усман заявил корреспонденту нашего новостного агентства ANHA, что возведённый объект будет обеспечивать электроснабжение всех районов в южной части кантона Хасака вплоть до Маркады, а через аграрную подстанцию энергией будут обеспечены и жители округа Аль-Холь.

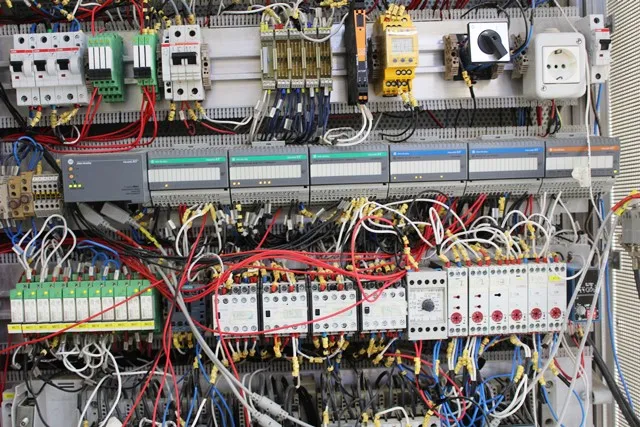

Бригады, работающие в настоящее время на станции в Аль-Джибсе, смогли завершить работу на двух из трёх газотурбинных генераторах. В настоящее время они полностью готовы к работе, что стало возможным после устранения всех поломок и неполадок, которые были выявлены в ходе пробных запусков.

Хасан Усман обратил внимание на то, что указанные генераторы, которые были проверены и все неполадки в работе которых уже были устранены за время трёх месяцев тестирования, будут введены в эксплуатацию вначале следующей недели. Он пояснил также: «Сейчас ведутся работы по подготовке к введению в строй третьего газотурбинного генератора».

В своей беседе с нашим корреспондентом он сделал особый акцент на том, что реализация проекта строительства данной электростанции стала возможна благодаря усилиям автономной администрации и местных кадров, без опоры на иностранных специалистов, что также привело к частичному затягиванию сроков сдачи объекта.

В этой связи главный директор проекта Салар аль-Хело, в свою очередь, заявил нашему новостному агентству, что запуск генераторов был отложен из-за нехватки запчастей. Он отметил, что охлаждающие системы были сконструированы во много благодаря личным усилиям строительных бригад. Кроме того, им было сказано, что данная электростанция стала «крупнейшим проектом Автономной администрации и комитета по энергетике региона Джазира».

Наш собеседник подчеркнул, что все неполадки, замеченные в ходе испытательных пусков, были устранены и что станция уже соединена с подстанциями в Аш-Шаддади и Аль-Холе. Это, по его словам, даёт возможность запустить объект уже на следующей неделе.

Следует отметить, что электростанция Аль-Джибса обеспечит электричеством 600 деревень на юге Хасаки в округах Аль-Ариша, Аш-Шаддади, Маркада и Ад-Дашиша, а также в округе Телль-Хамис и в некоторых других районах.

Н.К.

ANHA
